東京都内の外部ベントキャップ交換事例|施工報告書兼作業手順書
東京都内の中低層建物にて、外壁面に設置された外部ベントキャップ(屋外換気口フード)の交換を実施しました。
症状は「キャップの腐食と固定部の緩み」「雨天時のにじみ」「風での振動音」で、放置すると落下や漏水につながり得る状態でした。
Kirei Oneはお客様の「どうすればいいかわからない」「失敗したくない」という不安を受け止めつつ、現地調査でリスクを分解し、交換が最も合理的と判断しました。
施工は高所作業を伴うため、脚立選定と気象条件の判断、落下防止を最優先に段取りし、メーカー仕様に沿って「ドレン抜き穴の向き」「シーリングの位置と量」「固定方法」を厳守して仕上げています。
この記事で伝えることは、外部ベントキャップ交換において、現地調査で何を確認し、なぜその材料・工法を選び、どこまで行い・どこから先はやらない判断をしたかです。
誰に役立つかは、建物管理者・店舗オーナー・設備担当者、そして「ベントキャップ 交換 東京」「外部ベントキャップ交換」の情報を探している方です。
工程を丸ごと再現できるよう、時間配分と安全確認のポイントまで作業手順書としてまとめます。
現地調査で確認した内容
ベント位置と高さは、外壁面の通路側にあり、地上からベント中心まで約3.4m、下端で約3.2mでした。
周囲構造は、上部に小さな庇、横に雨樋、足元は狭い通路で、作業中に通行者が近づきやすい条件でした。
この時点で、脚立を立てるなら「通行規制」と「二人体制」が必須だと判断しました。
既存キャップの材質は、亜鉛めっき鋼板系の薄板に塗装がかかっているタイプで、固定ビス周りから赤錆が進行していました。
表面の塗膜が浮き、網(防虫網)が一部変形していたため、風圧でバタつきやすい状態でもありました。
メーカーの注意資料でも、外壁用部材は「十分強度のあるところへ確実に据付」「定期点検」を求めており、緩みや腐食は交換判断の根拠になります。
劣化状態の見立てとしては、キャップ本体の腐食だけでなく、外周シーリングの硬化・ひび割れが見られました。
外壁の開口部周辺や排気用フード周辺は外部水分の侵入リスクが高いポイントとして整理されており、ここを曖昧に直すと再発しやすいのが現場感覚です。
風向きと雨仕舞は、現地で風の抜け方(路地の吹き抜け)と庇の効き方を確認しました。
強い外風が吹く可能性がある場合に、バネ固定だけでなくネジ固定を求めるメーカー指示があり、風の通り道では固定方法が品質に直結します。

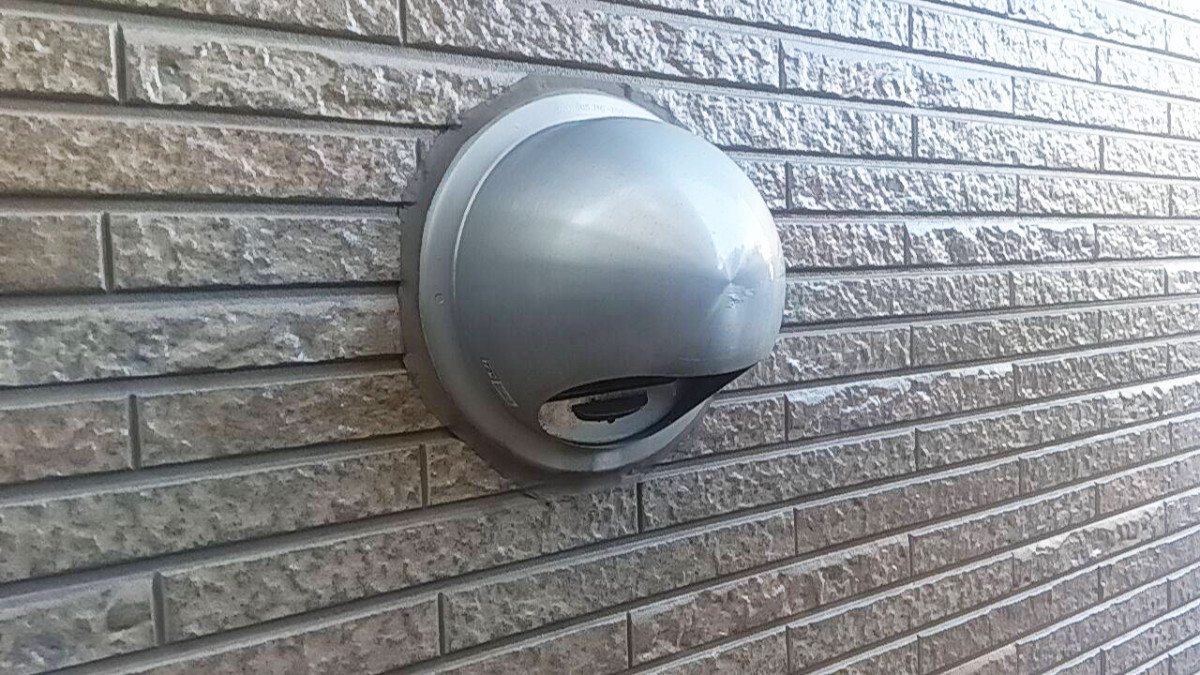

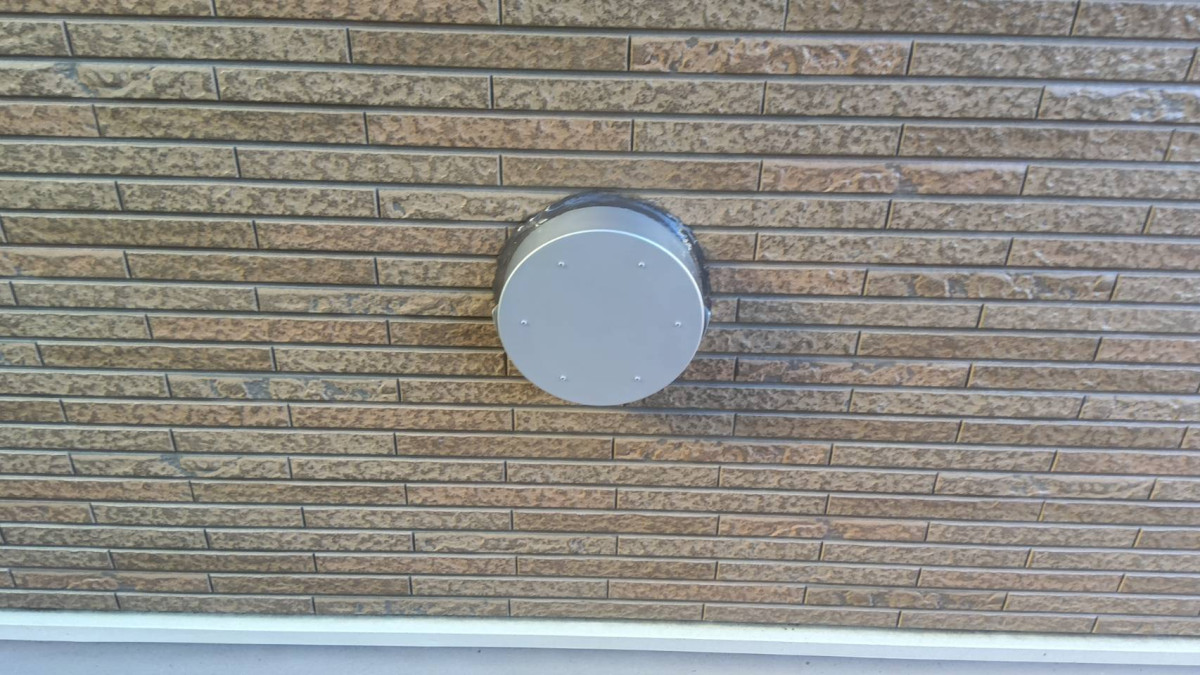

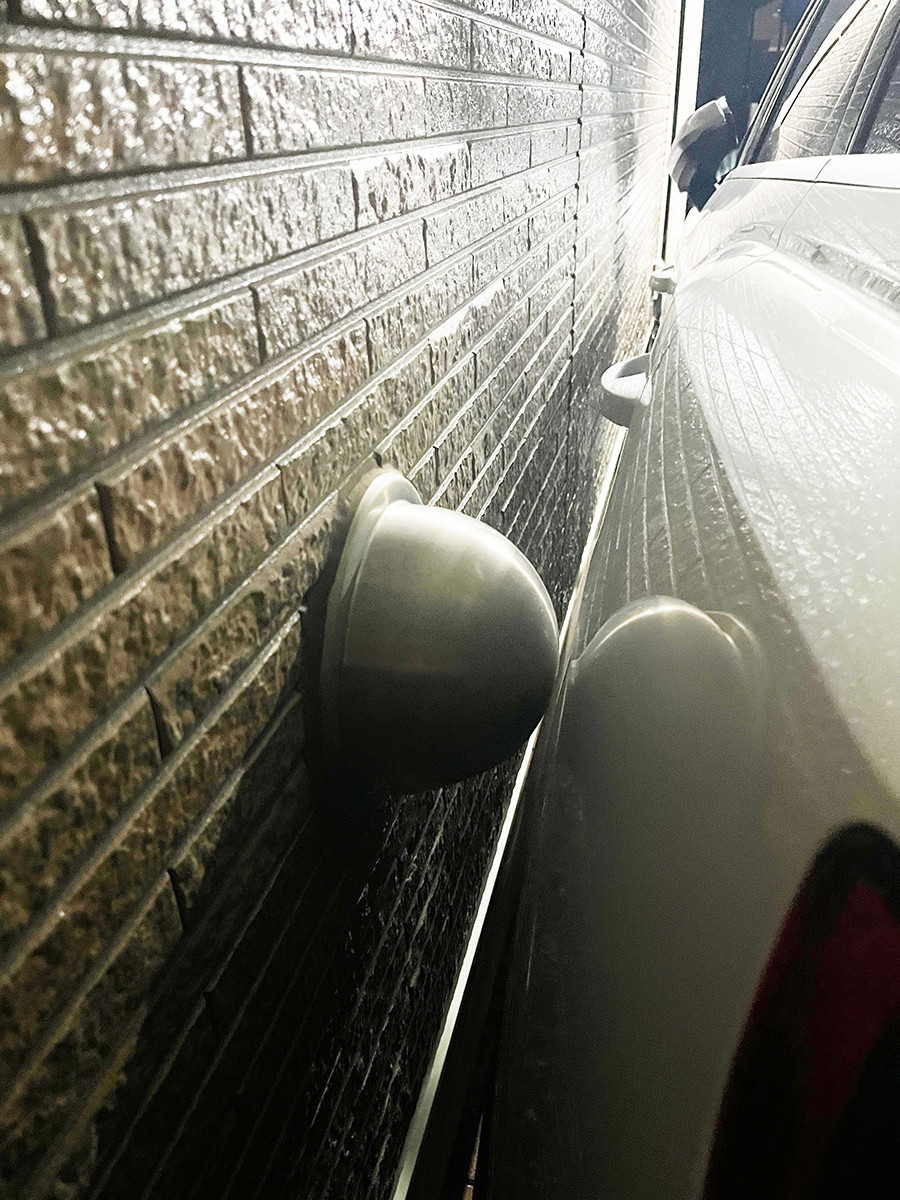

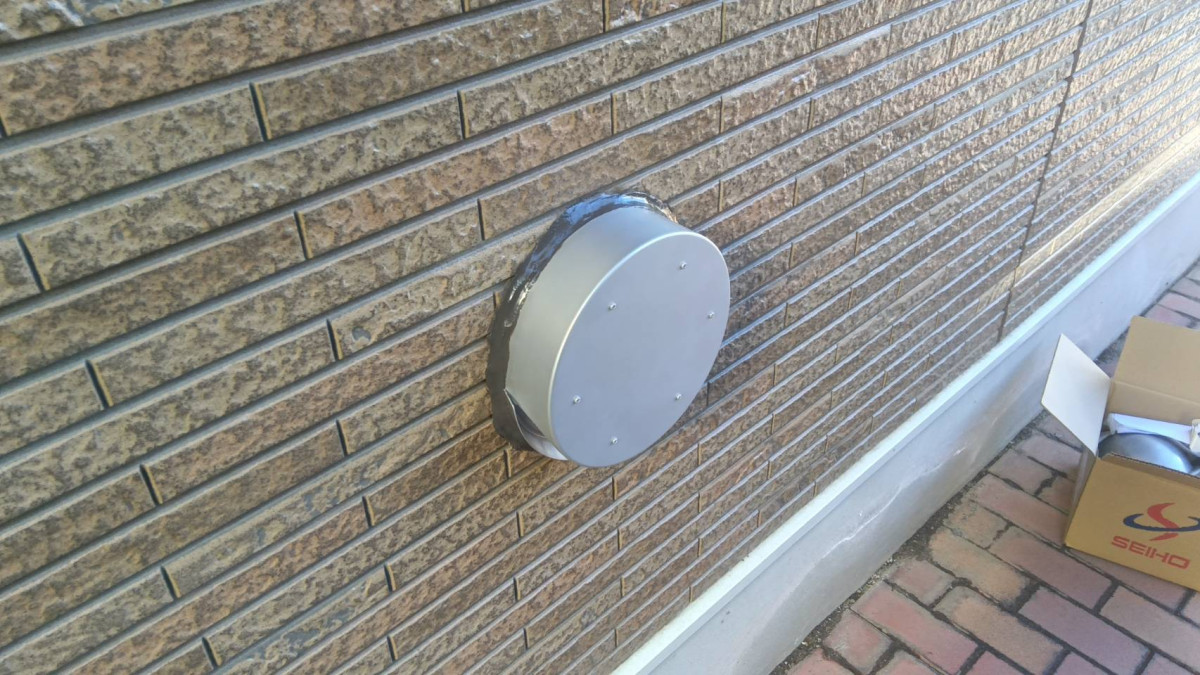

[写真・図の挿入指示]施工前の全景(地上から)、腐食部の寄り、撤去後の開口部、施工後の正面4点を入れると説得力が跳ね上がります。
オンライン参照用の検索語は「外壁 換気口 ベントキャップ 腐食」「ベントキャップ ドレン抜き穴」「換気フード シーリング 施工例」がおすすめです。
あわせて下記の簡易図を載せると、雨仕舞の説明が伝わりやすくなります。
段取りと準備
足場/脚立の選定は、作業時間が短い一方で通路が狭く、組立足場を入れるとコストと工期が過剰になる条件でした。
そこで今回は、上枠付き脚立+アウトリガー相当の安定確保、床面養生、二人体制で対応する方針にしました。
脚立は天板に乗らない、またがらない、三点支持を取りやすい姿勢で作業することが安全上の基本です。
落下防止は、工具の落下が第三者災害に直結するため、工具落下防止コード、部材の仮置き禁止、下部の立入規制(カラーコーン+誘導)をセットで運用しました。
強風や大雨の際は作業中止の考え方が示されており、当日は風速予報と現地体感で「いける日」を選ぶのも段取りのうちです。
工具・交換部材の確認では、既存口径と固定方式(ビス・バネ)を事前に確認し、交換品の適合を担保しました。
防虫網付きは目詰まりしやすいので「点検・清掃できる場所に設置」する注意があり、交換後の維持管理も含めて提案する前提で選定します。
近隣配慮と作業時間帯は、打音やインパクト音が出る可能性があるため、平日10:00〜12:00に設定し、事前に近隣へ一声かけました。
短時間でも「知らない音」が一番トラブルになりやすいので、ここは先回りして心象コストを下げるのが合理的です。
具体的な作業手順と時間配分
全体の作業時間はおおむね90〜120分で、撤去→下地点検→取付→シーリング→防錆→確認の順です。
メーカーの据付要領では、ドレン抜き穴の向き、防水処置(コーキング/シーリング)、外風が強い場合のネジ固定など、外部ベントキャップの要点が整理されています。
工程1:既存キャップ撤去(約20分)では、まずビスの状態を確認し、錆が回っている場合は折損リスクを見越して浸透潤滑剤→手締め戻し→緩めの順で負荷を分散しました。
撤去中は脚立上の姿勢が崩れやすいので、Bが脚立保持と声掛け、Aが工具操作に集中する役割分担にしています。

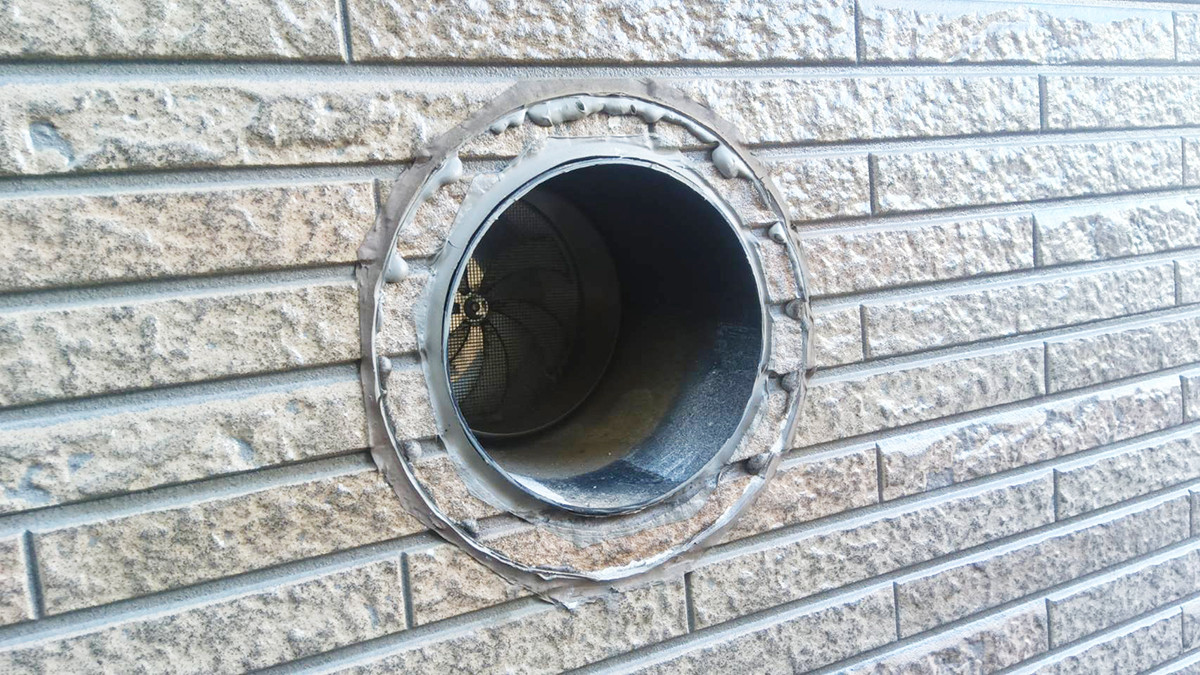

工程2:下地点検(約25分)では、外壁開口部の欠け、下地材の腐食、ダクト突出量、既存シーリングの残り方を確認しました。
ダクトが外壁から突出しすぎると据付けられない商品があるため、ここで「交換品が収まる条件」を確定させます。
工程3:新規キャップ取付(約20分)は、仮合わせで向きと排気方向を確認してから本固定しました。
ドレン抜き穴は下側になるように取り付ける指示が複数メーカーで示されており、ここを誤ると雨水処理が破綻します。
工程4:シーリング(約20分)は、量を「多ければ良い」ではなく、雨仕舞と排水経路の両立で決めました。
外壁用部材では、パイプガイドへの塗布と商品全周への塗布が防水処理および落下防止に関係するとされ、シーリング寸法の目安(幅5mm以上・高さ10mm以上)や、JIS A 5758適合のシリコン系/変成シリコン系の推奨も示されています。
工程5:防錆処理(約10分)は、露出した金属部(古いビス穴周辺や擦過部)に、防錆下塗り→上塗りを最小範囲で入れました。
一次防錆塗装だけでは長期の防錆効果が限定的で、必要に応じて耐候性のある塗料で上塗りを推奨する旨が示されており、屋外露出部は「小さく確実に守る」ほうが結果的に長持ちします。
判断ポイントと理由
既存を再利用しない判断は、腐食部が固定部まで回っていたからです。
部材を残しても、結局はシーリングで延命するだけになり、落下や漏水の不安が消えません。
メーカー資料でも「据付状態の確認」「シーリングの亀裂」「腐食や塗装浮き」の点検が挙げられており、該当するなら交換が合理的です。
材質選定の根拠は、雨と排気による汚れ、そして都市部の粉じんです。
ステンレス+粉体焼付塗装の仕様や、メンテ可能な場所への設置、防虫網の目詰まり注意などが仕様として明記されており、耐久性だけでなく維持管理まで含めて選びました。
シーリング量の決め方は、メーカー指示の「全周防水」と「塞いではいけない箇所」を両立させることです。
図示で「ここはふさがない」と明記する取説もあり、排水・通気を殺さない形で連続打設する必要があります。
気象条件の判断は、平均風速10m/s以上が強風の目安として示され、悪天候が予想される場合も含めて作業中止を徹底するという考え方に沿っています。
私個人の感覚でも、外壁面の脚立は「想像以上に風を受ける」ので、風の日は無理をしないほうが結果的に早いです。
品質確認とお客様立会い

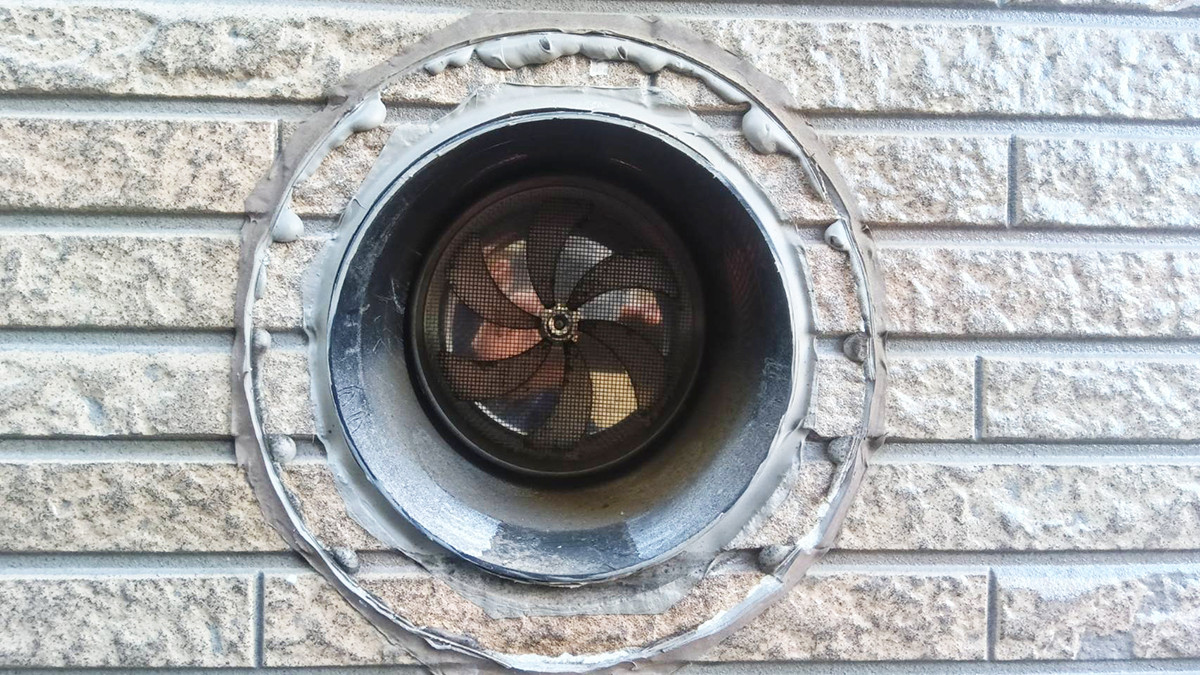

品質確認は、①キャップの向き(ドレン穴下)、②固定の増し締め、③シーリング連続性、④排水経路が塞がれていないこと、⑤換気扇試運転時の異音・逆流がないこと、の順で行いました。
最後にお客様立会いで、施工前後写真を提示しながら、雨仕舞のポイントと今後の点検箇所(シーリングのひび・ビス緩み)を一緒に確認して引き渡しました。
想定外トラブルと対処例
錆び固着は一番多い想定外で、ビス頭がなめる前に「緩め戻し」「熱を入れない範囲での衝撃」「最終的にビス頭飛ばし」へ段階的に移ります。
また下地腐食が進んでいた場合は、無理に固定しても再発するため、補修範囲を切り出して別途工事(外壁補修・下地交換)を提案します。
外部水分の侵入ポイントとして開口部周辺や排気フード周辺が挙がっており、腐食があるなら「止水計画」から見直すのが筋です。
配管干渉としては、ダクト突出量が想定より長く、新キャップが奥まで入らないケースがあります。
その場合はダクトを適正寸法に調整し、屋外へ向けた下り勾配(排気1/100以上、給気1/30以上等)を阻害しないよう確認します。
作業後のメンテナンス提案とコスト感
メンテナンス提案としては、年1回の目視点検(シーリングの亀裂、ビス緩み、腐食)と、防虫網付きの場合は3か月に1度を目安に清掃をおすすめしました。
防虫網は目詰まりで風量低下や故障につながり得るため、「点検・清掃できる場所」の前提をお客様にも共有しています。
コスト感の目安は、脚立対応可能な高さ(〜約3.5m)・標準品交換・部分シーリングで2.5万〜6万円程度です。
足場が必要な高さ、壁面補修が伴う場合、夜間対応、道路使用許可が絡む場合は上振れします。
Kirei Oneは「全部やり直しましょう」ではなく、現地で根拠を揃えた上で必要十分な範囲に絞って提案します。
まとめ
その結果わかったことは、外部ベントキャップ交換は「部材交換」よりも、実は雨仕舞と落下防止の設計が品質の中心だという点です。
ドレン穴の向き、外周シーリングの連続性、塞いではいけない排水経路、外風時の固定方法など、メーカー仕様の要点を守るほど、再発と事故の確率が下がります。
学べたことは、現地調査で「風の通り」「周囲構造」「下地の健全性」まで見切っておくと、当日の判断が迷いなくなり、結果として工期も費用も縮むということです。
安全面でも、脚立はルールを守るだけでリスクが大きく下がる一方、風の日に無理をしない判断が最も合理的でした。
